Le Fleuron - Diario di Costruzione 2016

vai alle foto

11 gennaio - 1.5 ore Elementi di carpenteria: latte del deposito dei barili di polvere
12 gennaio - 1 ora Elementi di carpenteria: struttura boccaporto di accesso alla zavorra volante di poppa
13 gennaio - 2 ore Allestimento: tavolato del deposito dei barili di polvere
16 gennaio - 1 ora Chiodagione: chiodatura tavolato del deposito dei barili di polvere
17 gennaio - 4 ore Elementi di carpenteria: aggiustamento chiodatura e messa in opera baglio 10 della covertetta e relativi braccioli
17 gennaio - 2.5 ore Allestimento: grande paratia poppiera: stanti e tavolato di poppa
30 gennaio - 5 ore Allestimento: grande paratia poppiera: tavolato di prua; chiodatura
03 febbraio - 1 ora Allestimento: gommalacca ossatura e montaggio tavolato del deposito dei barili di polvere
08 febbraio - 1 ora Elementi di carpenteria: latte del deposito di poppa dei barili di polvere
09 febbraio - 1.5 ore Elementi di carpenteria: latte del deposito di poppa dei barili di polvere
10 febbraio - 2 ore Elementi di carpenteria: latte del deposito di poppa dei barili di polvere + struttura boccaporto alla zavorra volante
11 febbraio - 1.5 ore Elementi di carpenteria: latte del deposito di poppa dei barili di polvere + struttura boccaporto alla zavorra volante
12 febbraio - 0.5 ora Elementi di carpenteria: latte del deposito di poppa dei barili di polvere
13 febbraio - 3.5 ore Materiali: piallatura e taglio legname per tavole elementi della compartimentazione
13 febbraio - 2 ore Allestimento: paratia poppiera deposito dei cartocci (a dritta)
14 febbraio - 2 ore Allestimento: paratia prodiera deposito dei cartocci (a dritta)
14 febbraio - 2 ore Allestimento: paratia longitudinale deposito dei cartocci con relativo sportello (a dritta)
16 febbraio - 2 ore Allestimento: paratia longitudinale deposito dei cartocci (a dritta)
17 febbraio - 2.5 ore Elementi di carpenteria: latta e struttura passaggio al deposito delle polveri
18 febbraio - 1 ora Elementi di carpenteria: latte del deposito di poppa dei barili di polvere
23 febbraio - 1 ora Elementi di carpenteria: latte del deposito di poppa dei barili di polvere
26 febbraio - 1.5 ore Allestimento: rilievo del tavolato del deposito di poppa dei barili di polvere
27 febbraio - 2 ore materiali: bagli: taglio ottone per mensole a squadra
28 febbraio - 1.5 ore Allestimento: tavolato del deposito di poppa dei barili di polvere
05 marzo - 2.5 ore Chiodagione: chiodatura tavolato del deposito di poppa dei barili di polvere
06 marzo - 1 ora Elementi di carpenteria: doglio di dritta baglio 21
06 marzo - 2.5 ore Elementi metallici: mensola a squadra baglio 21 in destra
09 gennaio - 1 ora Elementi di carpenteria: doglio sinistro baglio 21
10 gennaio - 2 ore Elementi metallici: mensola a squadra baglio 21 in sinistra
11 gennaio - 1 ora Allestimento: montaggio grande paratia poppiera
14 marzo - 2.5 ore Attrazzo: scala accesso deposito polveri di poppa
19 marzo - 1 ora Elementi di carpenteria: dogli baglio 30
19 marzo - 2.5 ore Elementi metallici: mensole a squadra baglio 30
02 aprile - 1 ora Elementi di carpenteria: dogli baglio 29
02 aprile - 4 ore Elementi metallici: mensole a squadra baglio 29
03 aprile - 1.5 ore Elementi di carpenteria: dogli bagli 27 e 28
03 aprile - 6.5 ore Elementi metallici: mensole a squadra baglio 28 e 27
14 aprile - 2.5 ore Elementi metallici: sagomatura estremità bandelle per mensole a squadra
15 aprile - 2 ore Elementi metallici: foratura bandelle per mensole a squadra
16 aprile - 1.5 ore Elementi di carpenteria: dogli bagli 26 e 25
16 aprile - 6.5 ore Elementi metallici: mensole a squadra baglio 26 e 25
17 aprile - 1 ora Elementi di carpenteria: dogli baglio 24
17 aprile - 3 ore Elementi metallici: mensole a squadra baglio 24
19 aprile - 1 ora Elementi di carpenteria: dogli baglio 22
20 aprile - 3 ore Elementi metallici: mensole a squadra baglio 23
21 aprile - 1.5 ore Disegno: disegno bagli primo ponte su pianta covertetta
25 aprile - 1 ora Elementi di carpenteria: dogli baglio 23
25 aprile - 3 ore Elementi metallici: mensole a squadra baglio 23
30 aprile - 4 ore Allestimento: paratia poppiera cala del capocannoniere (a dritta)
01 maggio - 0.5 ora Disegno: scala di accesso al corridoio della santabarbara
01 maggio - 2.5 ore Attrazzo: scala di accesso al corridoio della santabarbara
01 maggio - 3 ore Allestimento: corridoio della santabarbara
14 maggio - 4 ore Allestimento: corridoio della santabarbara + paratia deposito del pane
15 maggio - 5 ore Allestimento: corridoio deposito del pane con sportello scottevole (a dritta)
16 maggio - 3 ore Allestimento: prima paratia trasversale deposito del pane (a dritta)
17 maggio - 2.5 ore Allestimento: seconda paratia trasversale deposito del pane (a dritta)
18 maggio - 1 ora Allestimento: accenno paratia di murata deposito del pane (a dritta)
19 maggio - 1 ora Elementi di carpenteria: montaggio bagli 22 e 23
20 maggio - 1 ora Elementi di carpenteria: montaggio bagli 24 e 25
21 maggio - 0.5 ora Allestimento: messa in opera seconda paratia trasversale deposito del pane (a dritta)
22 maggio - 0.5 ora Allestimento: completamento tavolato pozzo delle trombe di mezzana
23 maggio - 1 ora Elementi di carpenteria: montaggio scassa di mezzana e bagli 26 e 27
24 maggio - 2 ore Elementi di carpenteria: montaggio bagli 28, 29 e 30
30 maggio - 1.5 ore Materiali: piallatura e taglio per trasmessi
31 maggio - 1.5 ore Elementi di carpenteria: trasmessi
02 giugno - 3 ore Elementi di carpenteria: trasmessi
02 giugno - 1 ora Elementi di carpenteria: dogli bagli 1 e 2
02 giugno - 3 ore Elementi metallici: mensole a squadra baglio 1 e 2
03 giugno - 0.5 ora Elementi di carpenteria: dogli baglio 3
03 giugno - 2 ore Elementi metallici: mensole a squadra baglio 3
02 giugno - 1 ora Elementi di carpenteria: dogli bagli 4 e 5
02 giugno - 2.5 ore Elementi metallici: mensole a squadra baglio 4 e 5
03 giugno - 0.5 ora Elementi di carpenteria: dogli baglio 6
03 giugno - 1 ora Elementi metallici: mensole a squadra baglio 6
04 giugno - 0.5 ora Elementi di carpenteria: dogli baglio 7
04 giugno - 1.5 ore Elementi metallici: mensole a squadra baglio 7
05 giugno - 0.5 ora Elementi di carpenteria: dogli baglio 8
05 giugno - 1.5 ore Elementi metallici: mensole a squadra baglio 8
20 giugno - 1 ora Elementi di carpenteria: montaggio baglio 4 + 1 imbuono
25 giugno - 12 ore Allestimento: deposito del cambusiere
26 giugno - 1.5 ore Elementi di carpenteria: montaggio bagli 2 e 3, imbuoni dogli e trasmessi
26 giugno - 3 ore Allestimento: completamento e montaggio deposito del cambusiere
26 giugno - 4 ore Elementi di carpenteria: ghirlanda 4 (primo ponte)
26 giugno - 1 ora Elementi di carpenteria: montaggio bagli 1, imbuono doglio e trasmessi + montaggio ghirlanda
27 giugno - 1 ora Elementi di carpenteria: aggiustamento quarto baglio della covertetta
29 giugno - 3 ore Elementi di carpenteria: grande paratia prodiera: stanti e rilievo sagoma tavolato
03 luglio - 2 ore Elementi di carpenteria: grande paratia prodiera: tavolato
05 luglio - 1.5 ore Elementi di carpenteria: chiodatura e messa in opera quarto baglio della covertetta
06 luglio - 2.5 ore Elementi di carpenteria: montaggio bagli 5, 6 e 7 + corda rovescia + puntello baglio 6 + puntello a gradini
07 luglio - 2 ore Elementi di carpenteria: trasmessi e imbuoni dogli
08 luglio - 3 ore Allestimento: tavolato deposito delle vele
09 luglio - 2 ore Allestimento: completamentogrande paratia prodiera
10 luglio - 4 ore Allestimento: deposito del carpentiere
10 luglio - 2 ore Allestimento: galleria di combattimento
11 luglio - 2 ore Allestimento: deposito del carpentiere
13 luglio - 1.5 ore Allestimento: paratia deposito delle vele
23 luglio - 2 ore Materiali: preparazione elementi per mensole a squadro
23 luglio - 1.5 ore Elementi metallici: mensole a squadro baglio 9
23 luglio - 3 ore Elementi di carpenteria: dogli, trasmessi e montaggio baglio 9
24 luglio - 5 ore Elementi di carpenteria: aggiustamento chiodatura e messa in opera bagli 5 e 6 della covertetta e relativi braccioli
09 agosto - 4 ore Elementi metallici: mensole a squadra bagli 10, 11, 12, 13
09 agosto - 1.5 ore Elementi di carpenteria: dogli bagli 10, 11, 12, 13
09 agosto - 3.5 ore Elementi di carpenteria: trasmessi e montaggio bagli 10 e 11
10 agosto - 1.5 ore Allestimento: galleria di combattimento
10 agosto - 3 ore Allestimento: cassa del chirurgo
11 agosto - 6 ore Allestimento: cassa del chirurgo
12 agosto - 1 ora Allestimento: galleria di combattimento
12 agosto - 4 ore Elementi di carpenteria: trasmessi e montaggio bagli 12 e 13 + corda rovescia + puntello + puntello a gradini bagli 8 ÷ 13
13 agosto - 1.5 ore Elementi metallici: mensole a squadro baglio 14
13 agosto - 3.5 ore Elementi di carpenteria: trasmessi e montaggio baglio 14 + puntelli forno del pane
13 agosto - 1 ora Allestimento: completamento e montaggio cassa del chirurgo
14 agosto - 4 ore Logistica: spolveratura, gomma lacca, protezione antipolvere
14 agosto - 1.5 ore Elementi di carpenteria: aggiustamento chiodatura e messa in opera baglio 9
15 agosto - 3 ore Elementi di carpenteria: aggiustamento chiodatura e messa in opera bagli 8 della covertetta e relativi braccioli
15 agosto - 0.5 ora disegno: disegno baglio della covertetta 7 e baglietto adiacente
15 agosto - 1.5 ore Elementi di carpenteria: baglio 7 della covertetta e baglietto adiacente
16 agosto - 3 ore Elementi di carpenteria: baglio 7 della covertetta e baglietto adiacente + puntello a gradini
17 agosto - 6 ore Allestimento: pozzo delle trombe di maestra
17 agosto - 2 ore Studio: pozzo delle trombe di maestra
18 agosto - 5 ore Allestimento: pozzo delle trombe di maestra
19 agosto - 8 ore Allestimento: pozzo delle trombe di maestra
20 agosto - 4 ore Allestimento: pozzo delle trombe di maestra
21 agosto - 3.5 ore Allestimento: pozzo delle trombe di maestra
21 agosto - 1 ora Attrazzo: zeppe scassa albero di maestra
21 agosto - 2 ore Elementi metallici: anelli di manovra zeppe scassa albero di maestra
22 agosto - 3 ore Elementi di carpenteria: braccioli e montaggio baglio 7 della covertetta e baglietto adiacente + puntello a gradini
22 agosto - 1.5 ore Attrazzo: scassa dell'argano maggiore e suo puntello
23 agosto - 1 ora Elementi di carpenteria: smontaggio e rimontaggio baglietto adiacente al baglio 7 della covertetta + puntello a gradini
23 agosto - 3.5 ore Allestimento: tavolato della cambusa
24 agosto - 3.5 ore Allestimento: tavolato della cambusa
25 agosto - 5 ore Allestimento: deposito dei legumi + deposito provvigioni del capitano
26 agosto - 4 ore Allestimento: deposito dei legumi + deposito provvigioni del capitano
26 agosto - 1 ora Allestimento: galleria di combattimento
26 agosto - 2.5 ore Elementi metallici: dogli per bagli 15,16,17,18,19, 20
27 agosto - 3 ore Elementi metallici: mensole a squadra baglio 19 e 20
28 agosto - 2.5 ore Elementi metallici: mensole a squadra baglio 17 e 18
29 agosto - 4.5 ore Elementi metallici: mensole a squadra baglio 15 e 16
30 agosto - 2 ore Elementi di carpenteria: montaggio bagli: 17, 18, 19 e 20
31 agosto - 1 ora Allestimento: completamento deposito dei legumi + deposito provvigioni del capitano
01 settembre - 2 ore Elementi di carpenteria: montaggio bagli: 17, 18, 19 e 20
02 settembre - 1.5 ore Elementi di carpenteria: trasmessi
13 settembre - 1 ora Logistica: rilievo trincarino di dritta
14 settembre - 1.5 ore Elementi di carpenteria: trincarino di dritta
19 settembre - 5 ore Elementi di carpenteria: trincarino di dritta
21 settembre - 3.5 ore Elementi di carpenteria: trincarino di dritta
24 settembre - 5 ore Elementi di carpenteria: serrette murata dritta
25 settembre - 6 ore Elementi di carpenteria: serrette murata dritta
27 settembre - 3.5 ore Elementi di carpenteria: serrette murata dritta
28 settembre - 2 ore Elementi di carpenteria: serrette murata dritta
29 settembre - 2 ore Elementi di carpenteria: serrette murata dritta + due imbuoni
03 ottobre - 2 ore Elementi di carpenteria: serrette murata dritta
05 ottobre - 2.5 ore Elementi di carpenteria: serrette murata dritta
08 ottobre - 7 ore Elementi di carpenteria: serrette murata dritta + un imbuono
09 ottobre - 2.5 ore Elementi di carpenteria: serrette murata dritta: finitura bordi cannoniere
09 ottobre - 2 ore Elementi metallici: prima batteria di dritta: pisciatoi soglie
09 ottobre - 1.5 ore Elementi di carpenteria: prima batteria di dritta: montaggio soglie
12 ottobre - 1 ora Elementi di carpenteria: prima batteria di dritta: aggiusto soglie lato murata interna
22 ottobre - 4 ore Elementi di carpenteria: scalmi porche in dritta
23 ottobre - 5 ore Elementi di carpenteria: scalmi porche in dritta
05 novembre - 4 ore Elementi di carpenteria: scalmi porche in dritta
05 novembre - 2 ore Elementi metallici: anelli per golfari artiglierie
06 novembre - 1.5 ore Elementi di carpenteria: fori cubìe
06 novembre - 3 ore Elementi di carpenteria: prima batteria di dritta: montaggio soglie

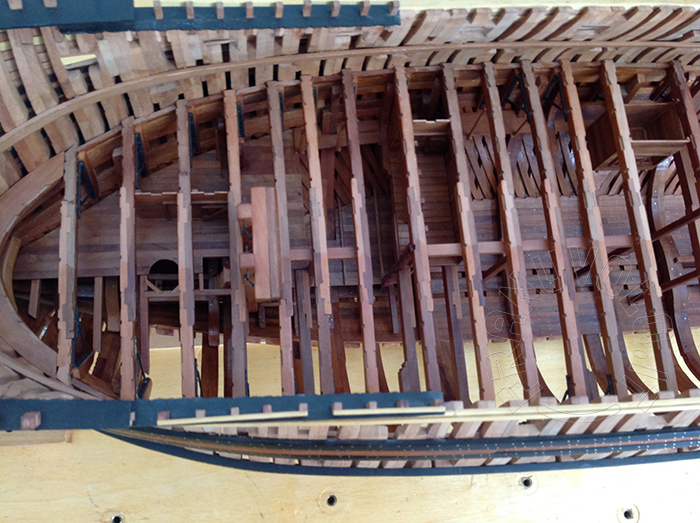

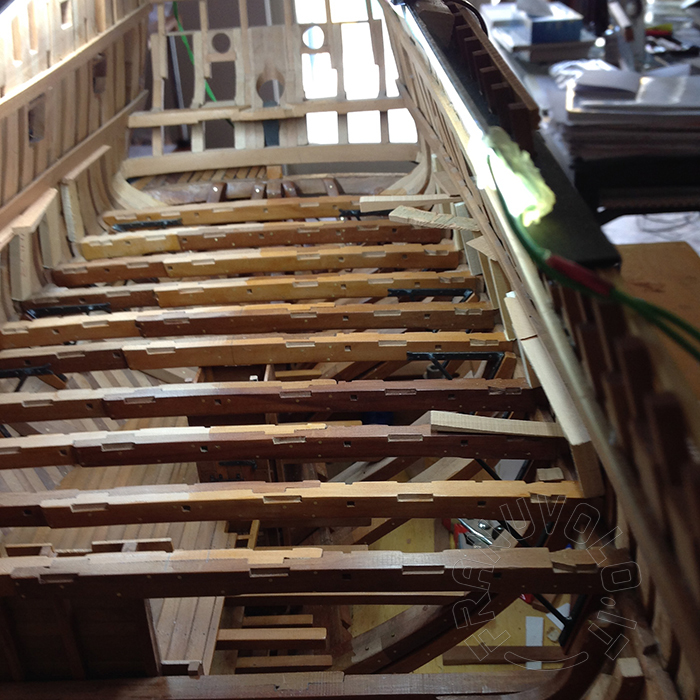

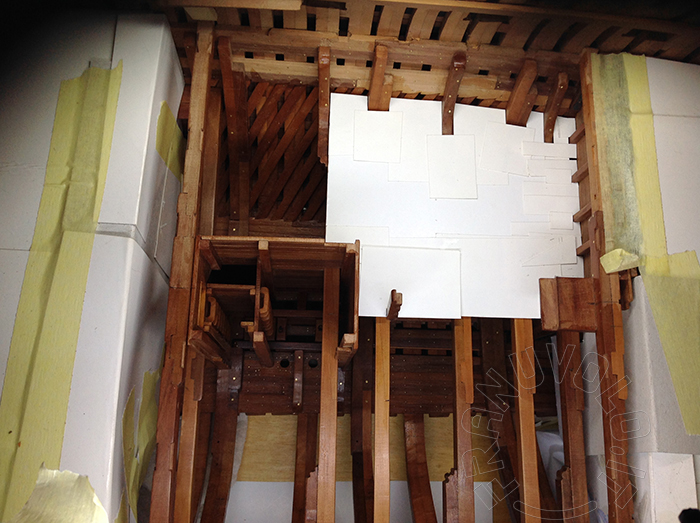

Tavolato del deposito dei barili della polvere

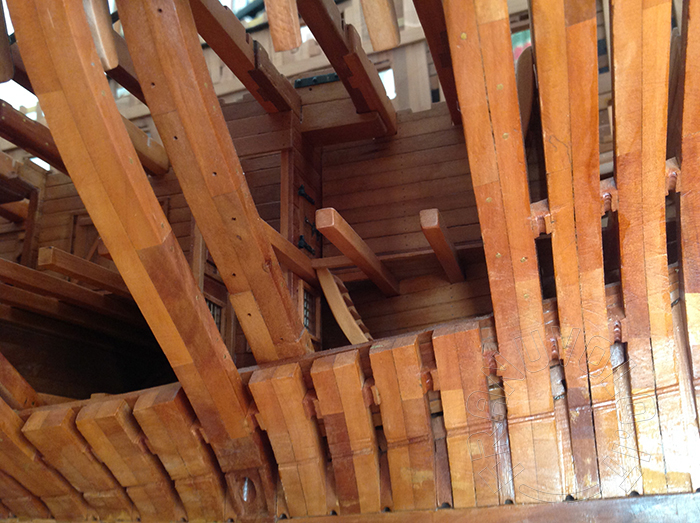

Pozzo delle trombe di mezzana

Arcipompa di mezzana e tavolato del deposito dei barili della polvere

Paratia laterale del deposito dei cartocci

A sinistra dell'arcipompa dei mezzana il deposito dei cartocci

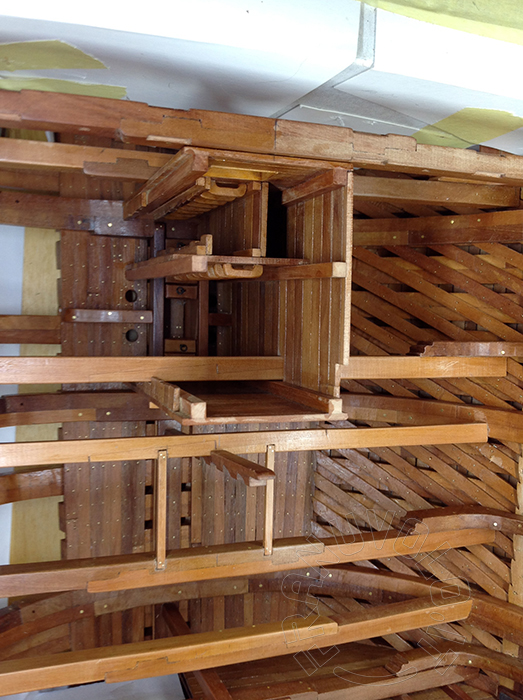

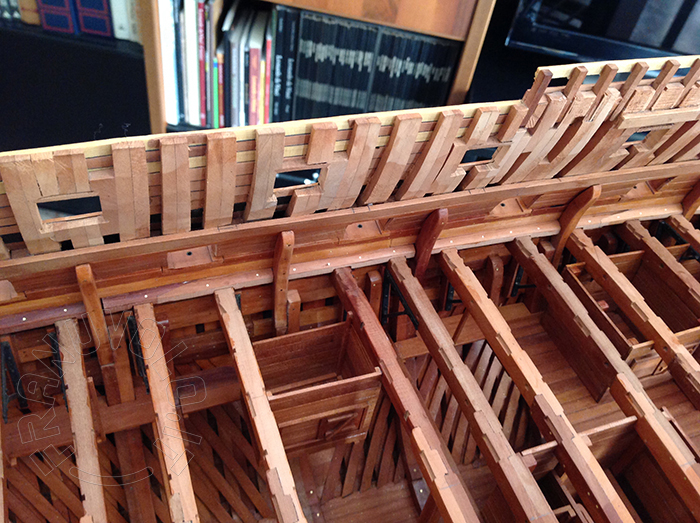

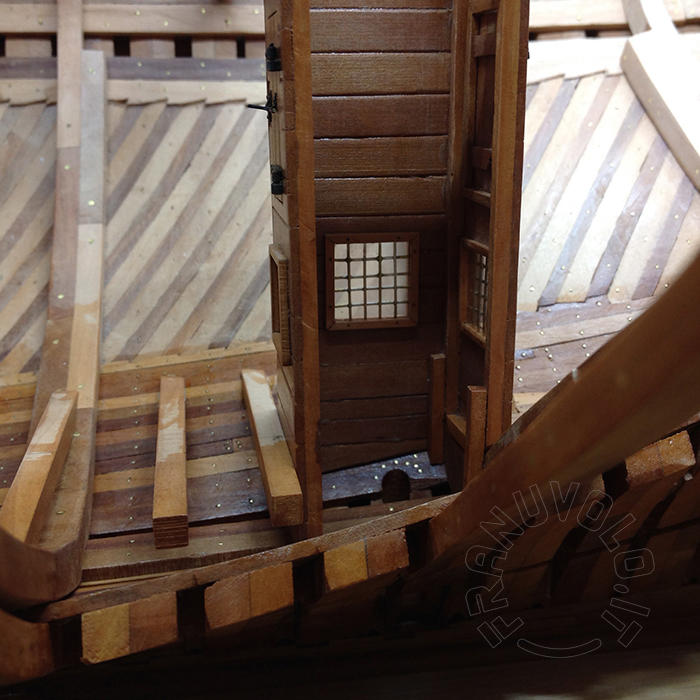

Tavolato del deposito del biscotto

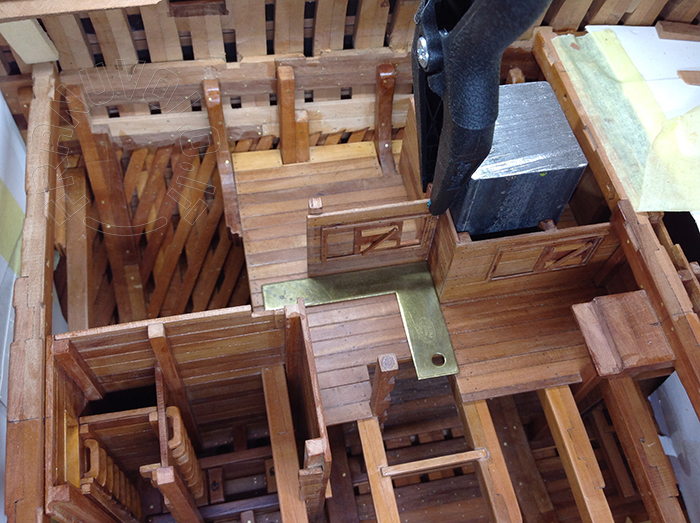

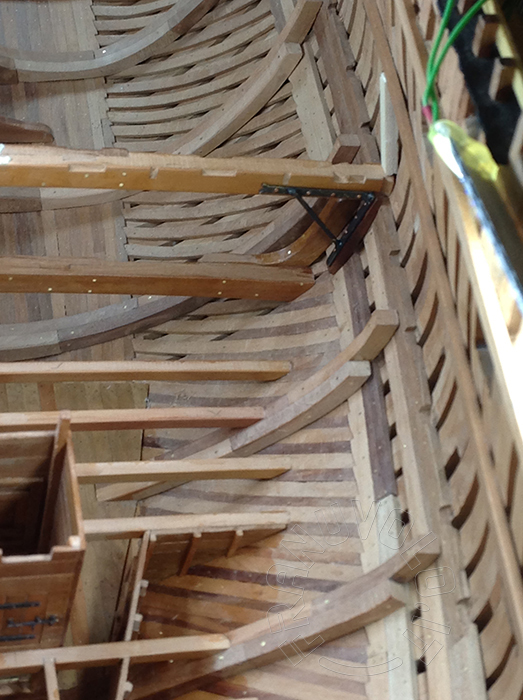

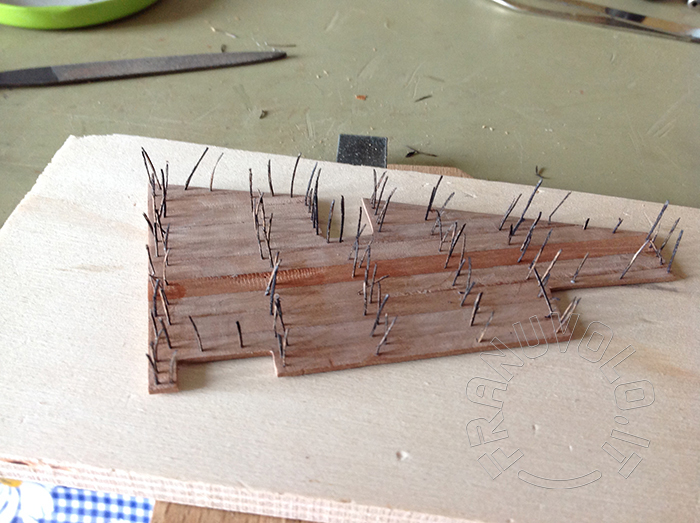

Saldatura di una mensola a squadra

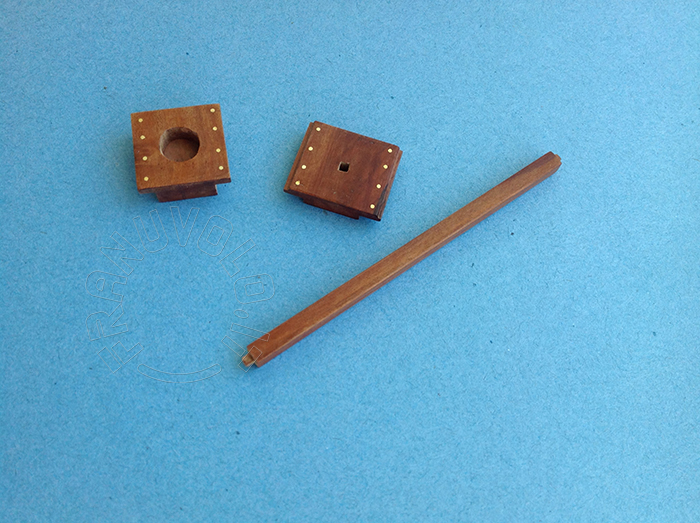

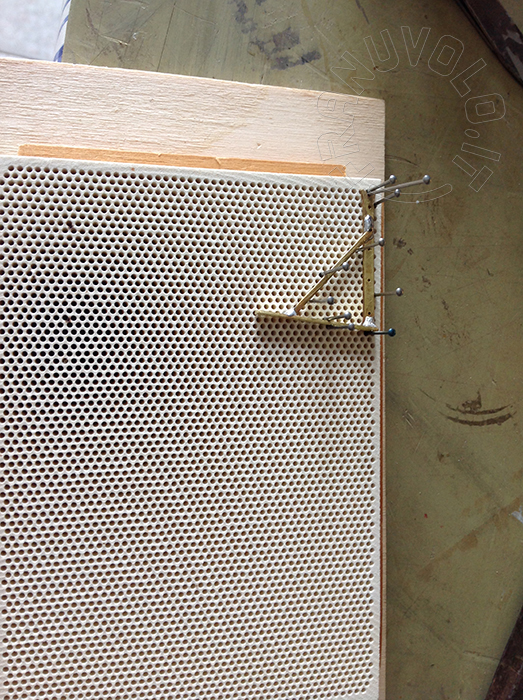

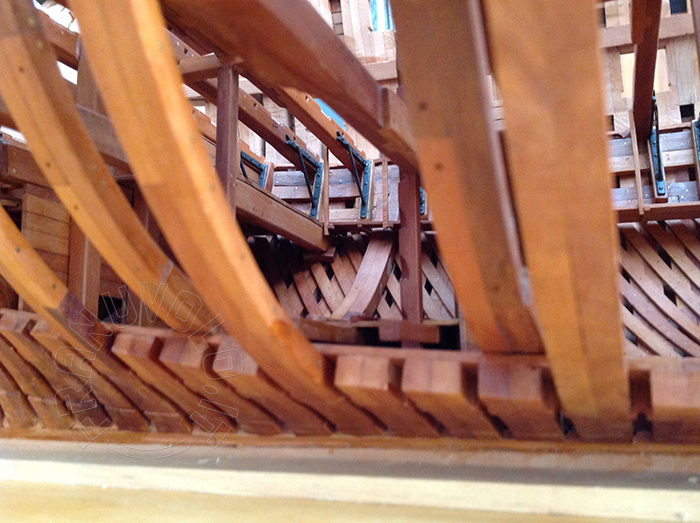

Mensola a squadra col suo doglio

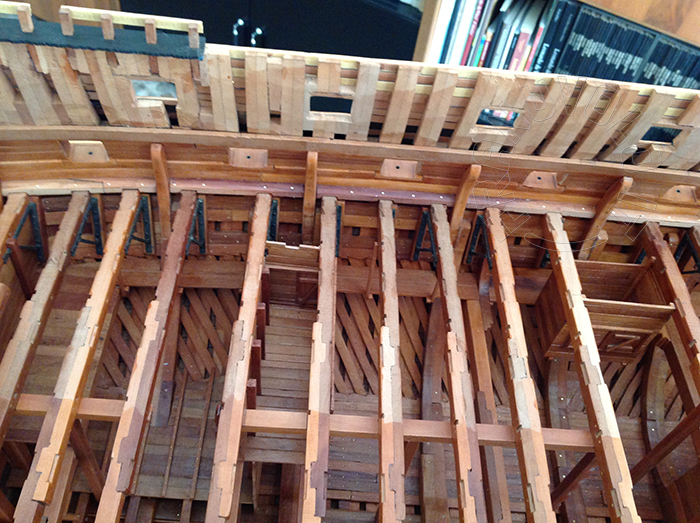

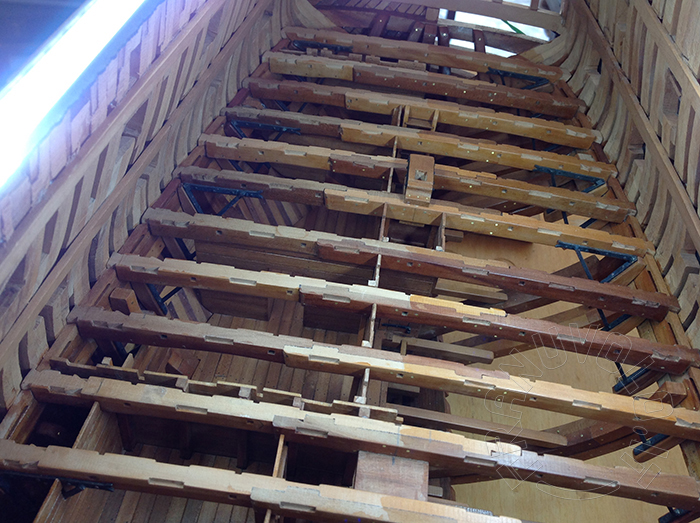

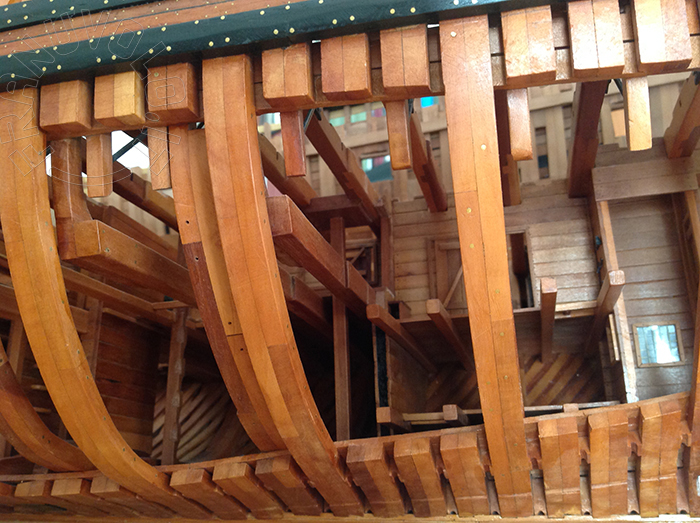

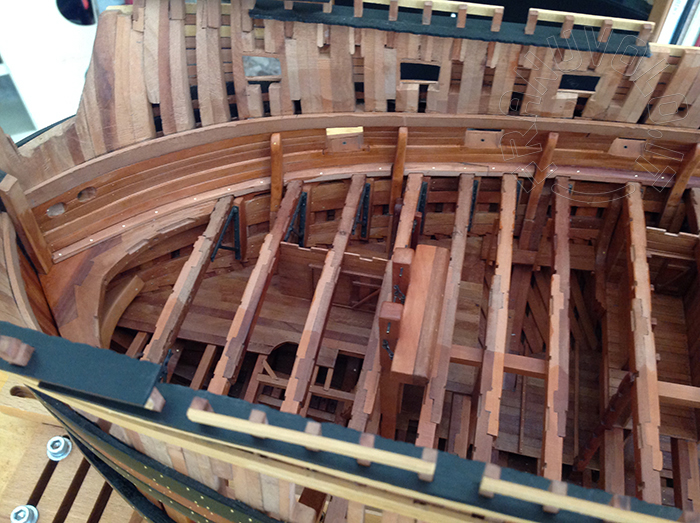

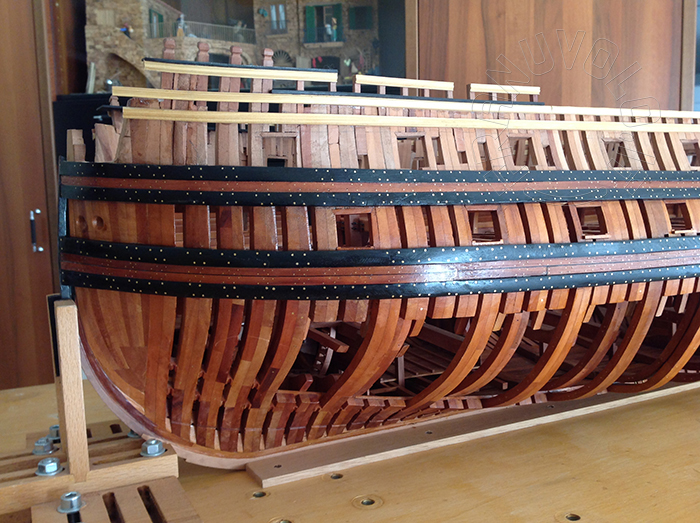

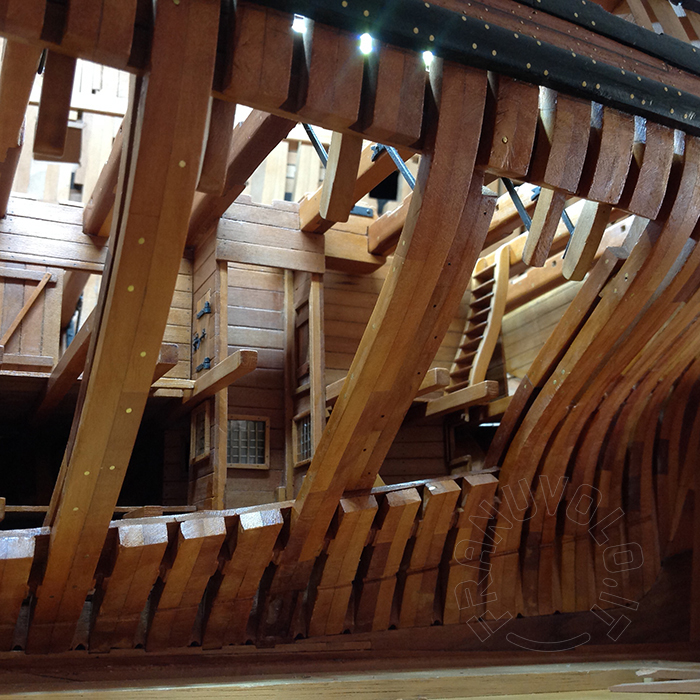

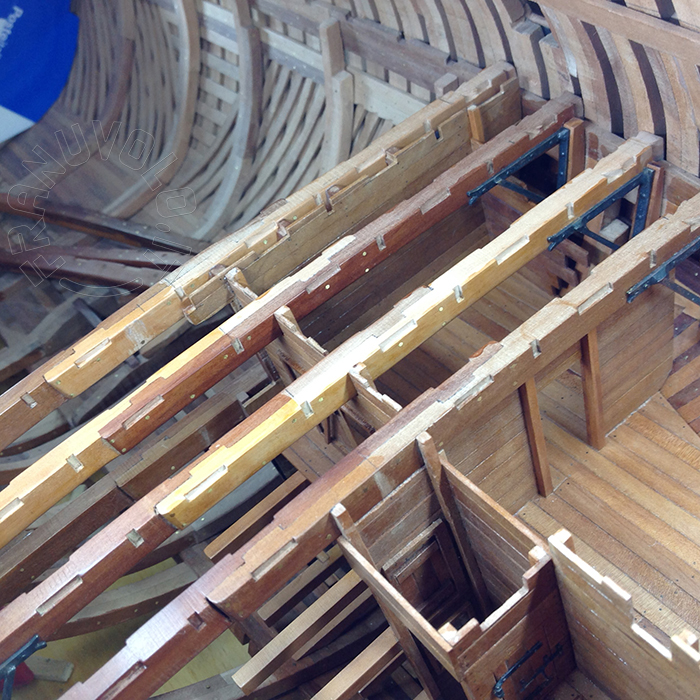

Vista sulla grande paratia poppiera

Vista poppiera della covertetta. In primo piano la grande paratia poppiera, poi il
tavolato del deposito del biscotto, l'arcipompa di mezzana ed in fondo si vede
l'ultimo baglio del primo ponte  e dietro di esso i braccioli d'arcaccia

Vista sui bagli del primo ponte

In questa foto si nota a destra il pozzo dell'arcipompa di mezzana, a sinistra
la doppia paratia del deposito delle polveri conformata a "Sac à terre".
In alto la porta del deposito del biscotto

A destra si vede la scala di accesso al deposito delle polveri

In primo piano la chiodatura del tavolato del deposito delle vele

La cassa del chirurgo

La cassa del chirurgo con il suo sportello scorrevole

Vista sulla galleria di combattimento. Tra le teste dei bagli si vedono i trasmessi.

Tra il paramezzale e le serrette della stiva corre il canale di sentina. A sinistra
del paramezzale si può vedere il listello per reggere la tavola copricanale.
In primo piano la scassa di maestra, dubito dietro i due puntelli per il forno del pane
fra di essi si intravede il puntello gradonato ed in alto la cassa del chirurgo

Ghirlanda del primo ponte. Tra le teste dei bagli si vedono i trasmessi con la loro feritoiia di areazione

Pozzo delle trombe reali con l'adiacente deposito delle palle di cannone.
Si vedono le zeppe per l'albero di maestra con i relativi anelli di maneggio

Scassa dell'argano maggiore e relativo puntello

Rilievo del tavolato della cambusa

I gradini del pozzo delle trombe reali e del deposito della palle di cannone

Tavolato della cambusa

Si vede a destra il deposito delle provvigioni del capitano e tenuta da una pinzetta una
delle paratie del deposito dei legumi
